港珠澳大桥CB02标大节段拼装施工
发布于:2015/5/18 13:26:58    文字:【】【】【

施工进度记录(2015-04-28)

   港珠澳大桥CB02标大节段拼装施工三维模块定位小车及无码装配工艺施工记录:

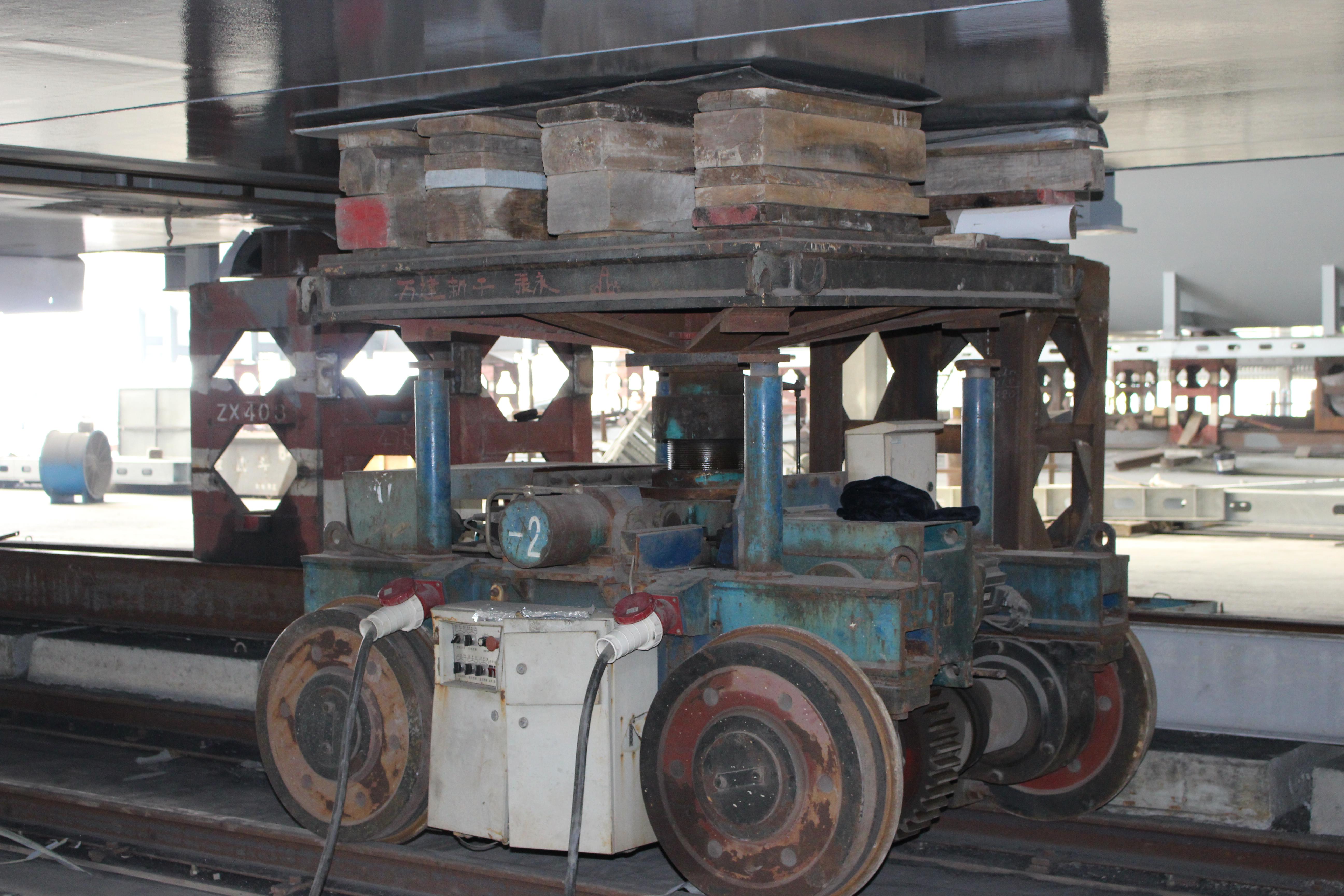

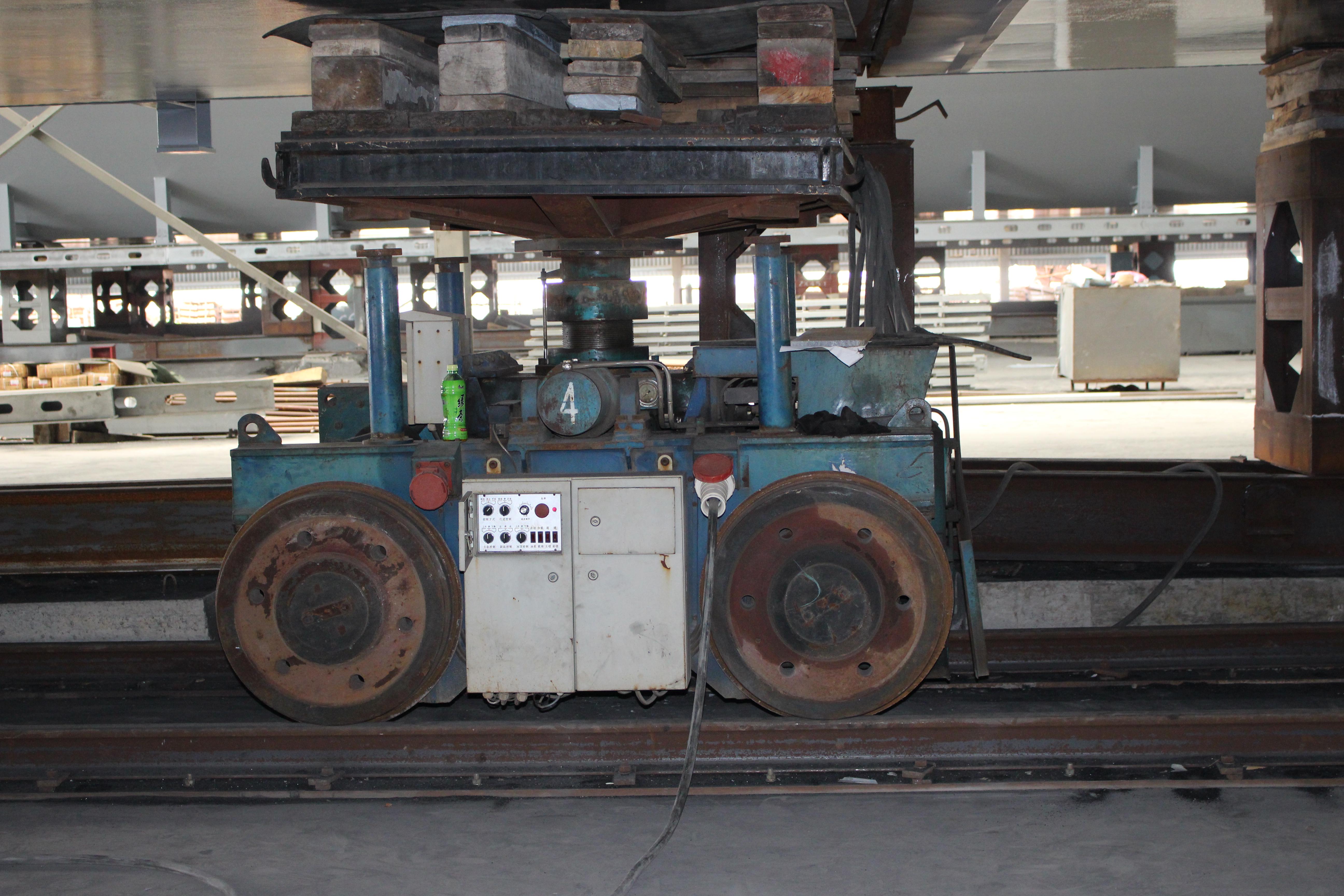

施工说明:P2线小节段三维模块小车精确调整(一个小节段需由4台小车共同协作完成)



施工说明:P2线小节段三维模块小车精确调整(一个小节段需由4台小车共同协作完成)

施工说明:P2线小节段三维模块小车精确调整(一个小节段需由4台小车共同协作完成)



施工说明:P2线小节段三维模块小车精确调整(一个小节段需由4台小车共同协作完成)



施工说明:三维模块小车能完成以下精确调整要求:1、前进/后退。2、向左/向右。3、上升/下降。4、精准度±2.0mm

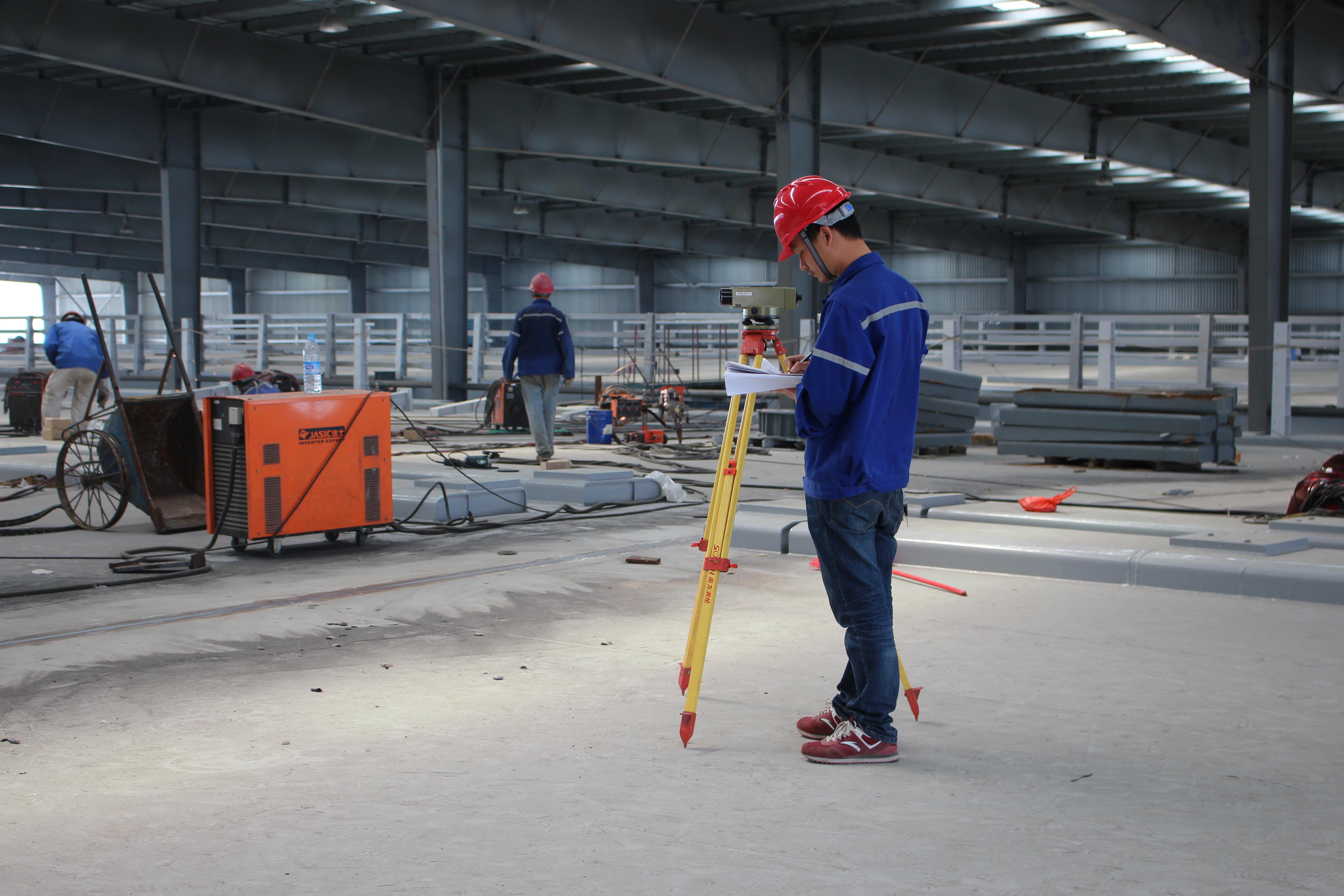

施工说明:标高测量监控(测量高程数据反馈给三维模块小车做精确调整)



施工说明:无码定位装配(简称无码装配)

施工说明:无码定位装配:国内首创新型焊缝无码装配工艺,减少点焊量对焊缝口母材造成的伤害和减少后期处理码脚的工序。

施工说明:无码定位装配细节描述:由承重支杆+螺旋千斤顶(千斤顶规格视梁段自重而定)

施工说明:梁段面板无码装配装置(简易L型工装+螺旋千斤顶)

施工说明:面板无码装配(局部焊缝装配口调整)





公司简介| 联系方式| 信息反馈| 诚聘英才
脚注信息
版权所有 Copyright(C) 广州市泽星实业有限公司
